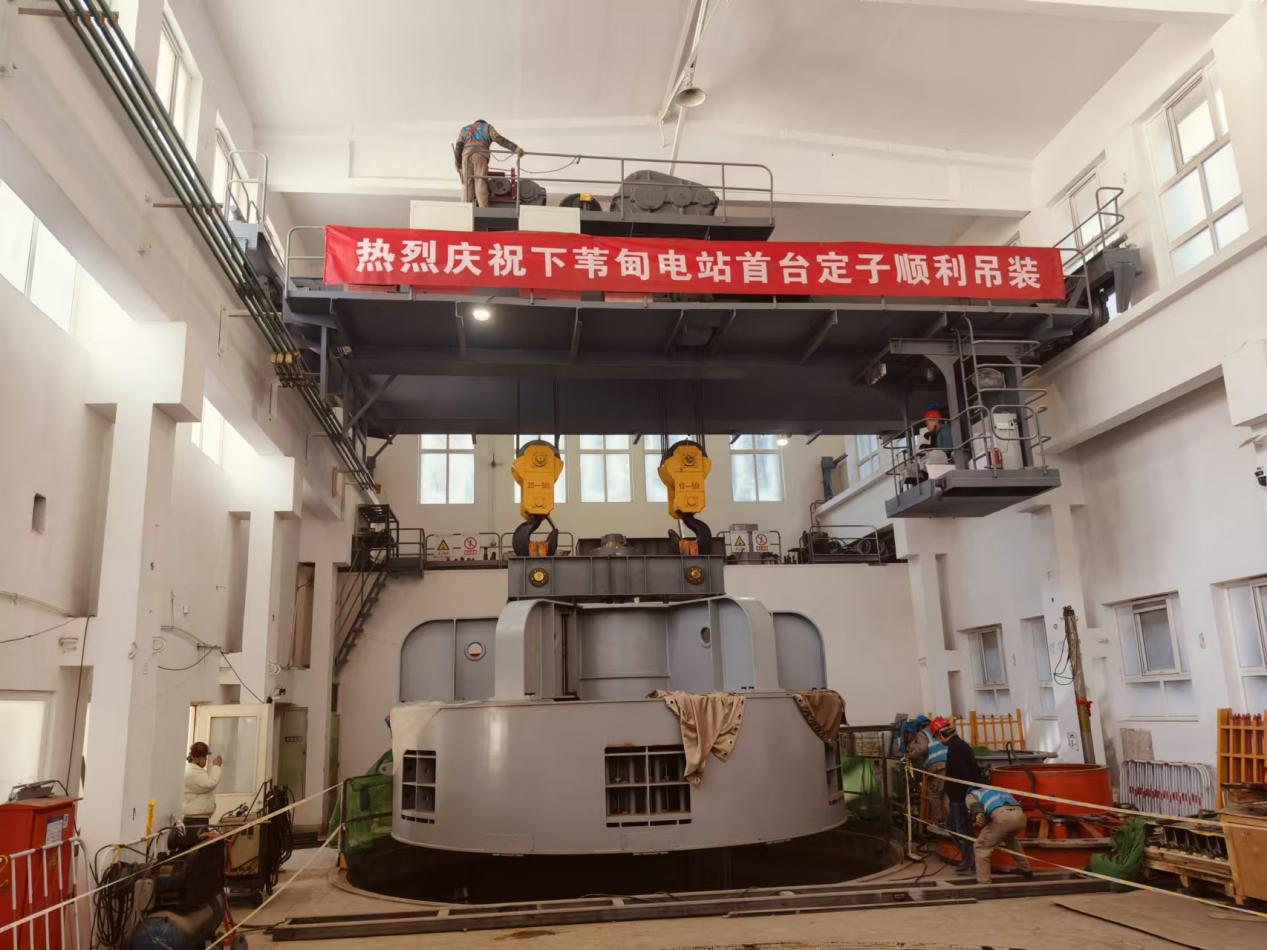

12月1日,兩站水毀修復項目下葦甸電站首臺定子順利從5#基坑吊裝到6#基坑。

6號機組定子直徑6.5米,高1.7米,重47.5噸。10月22日,定子基座進場,歷時40天,定子疊片、線棒嵌裝等工作順利完成,進入定子吊裝作業環節。為確保吊裝順利進行,參建各方提前制定詳細方案,多次進行模擬演練。吊裝當天,首臺定子在大型起重機吊裝下平穩上升、緩緩移動,定子最終準確無誤地落入6#基坑預定位置。
后續,兩站項目部將加快推進其他設備進場,根據設備到場順序及施工工序穩步推進機組安裝作業。
永定河下馬嶺電站、下葦甸電站應急水毀修復項目總投資約3億元,主要施工內容包括水利機械改造、電氣及通訊系統改造等。項目于2024年4月23日開工,工期450天,完工后,可實現小流量發電,保障北京電網穩定運行和用電安全。
