十一月,兩站應急水毀修復工程累計投入工作人員210余人,設備12臺,完成月度計劃任務的107%。

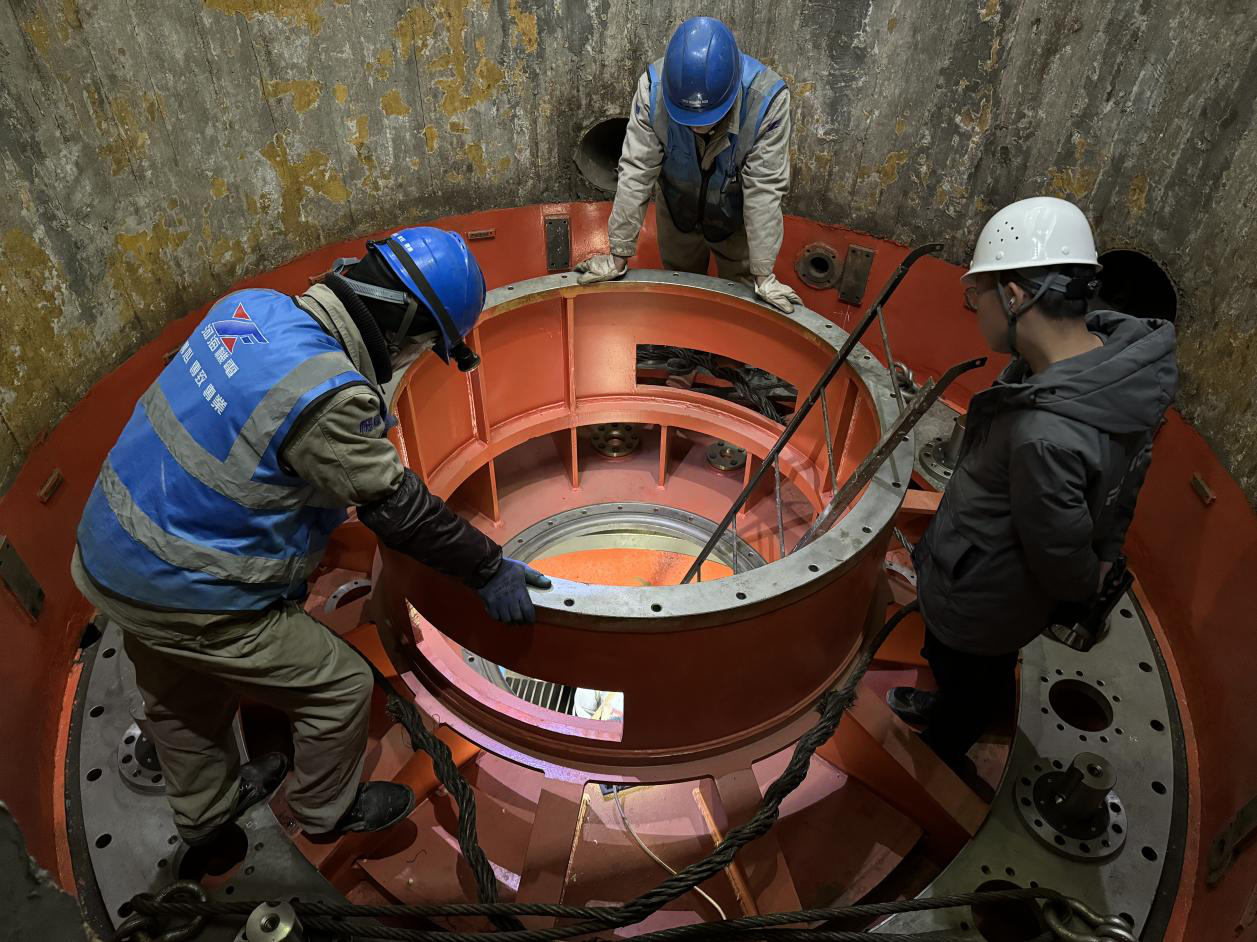

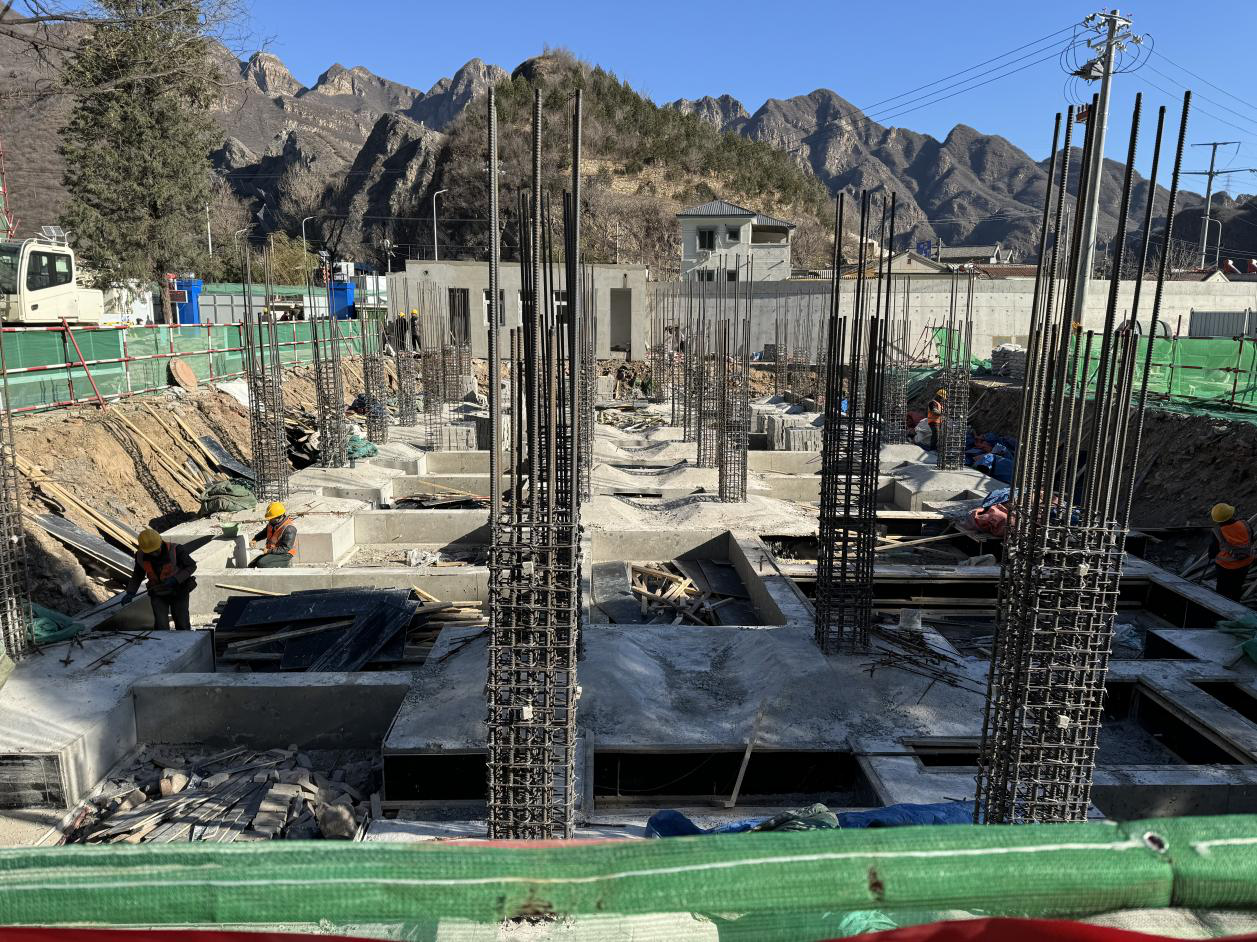

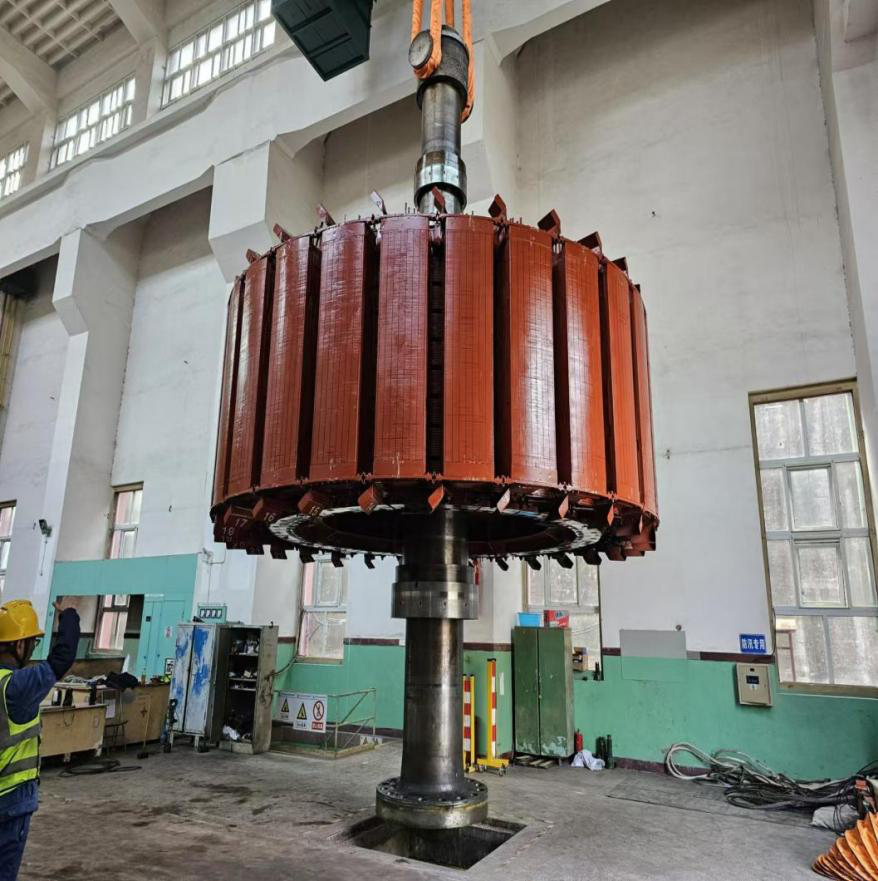

其中,下馬嶺電站主要完成生活區房屋重建229平方米、廠房建筑維修4742.95平方米及電氣設備拆除等。下葦甸電站主要完成引水隧洞清淤2100米、生活區房屋重建581.4平方米、廠房結構修復3248.12平方米及導水機構安裝等。
兩站項目管理部將繼續與參建各方密切配合,全力推進各項施工作業,確保順利實現年度目標任務。
?
?
