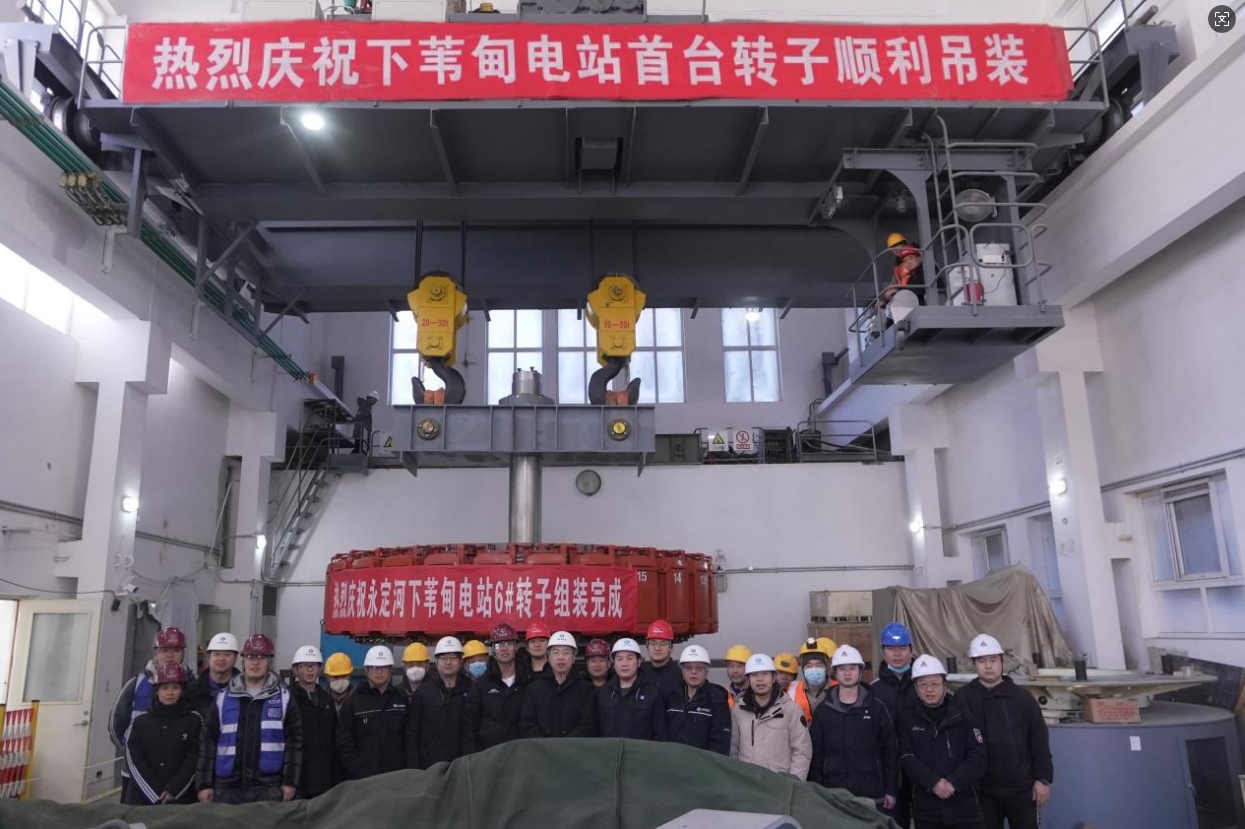

1月3日,下葦甸電站6#水輪發電機組轉子順利完成吊裝,標志著電站首臺機組正式進入總裝階段。

一線傳真 | 下葦甸電站首臺機組轉子順利完成吊裝

6#機組轉子直徑4.85米,總重80噸。為確保吊裝順利進行,兩站項目部和各參建單位提前制定吊裝方案,多次進行模擬演練。吊裝當天,工作人員對轉子與定子之間的間隙、轉子的水平度等關鍵數據進行密切監控。首臺轉子在大型起重機吊裝下平穩上升、緩緩移動,最終準確無誤地落入6#基坑預定位置。

后續,兩站項目管理部將持續強化工程安全、質量以及進度監管,有序推進設備安裝等各項任務,確保電站如期實現投產發電目標。


永定河下馬嶺電站、下葦甸電站應急水毀修復項目總投資約3億元,主要施工內容包括水利機械改造、電氣及通訊系統改造等。項目于2024年4月23日開工,工期450天,完工后,可實現小流量發電,保障北京電網穩定運行和用電安全。
